2015年4月6日至4月13日,河北东光化工150吨流化床电站锅炉安装项目已进入第三阶段,详细进度情况如下:

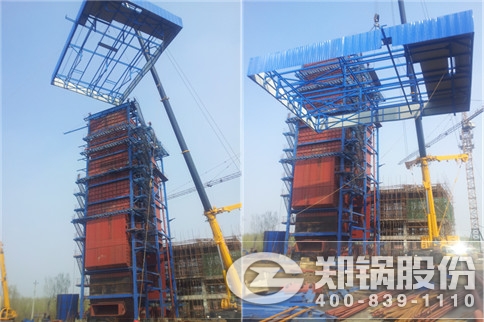

(1)确认轻型炉顶侧边与顶部横梁连接用料;
(2)轻型炉顶钢架与钢架之间连接。
(1)确认过防雨棚原料后,现在组装防雨棚四个对角的包边;
(2)建议管件打印“郑锅”标示;
(3)防雨棚增加支架加固;
(4)加发部分防雨棚的彩钢瓦。

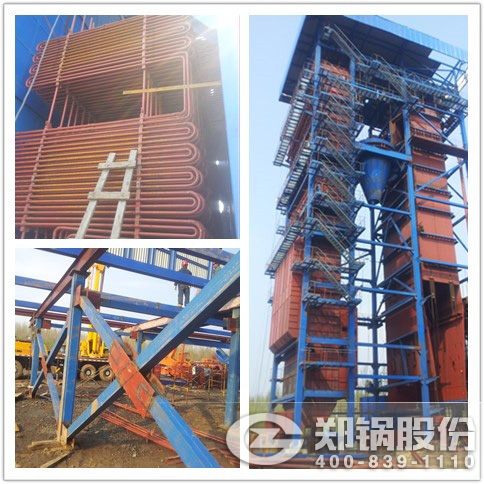

(1)为安装视频监控设备改装部分水冷壁;
(2)视频监控设备安装插入炉膛内部,在监控室可以直接观察到炉膛内部燃烧情况。
(1)更改空气预热器平台高度,避免平台托架下部与空气预热器发生碰撞;
(2)调整膜式壁配件水冷屏的前端开口距前墙的间距;
(3)清点低温过热器端盖配件数量并吊挂安装。
