20t/h燃气蒸汽锅炉的施工安装方案

  2021-10-12

用户采购了郑锅4台20t/h燃气蒸汽锅炉,安装也是由郑锅负责。20t/h燃气蒸汽锅炉的施工安装方案总共分为四个阶段。

第一阶段施工-20t/h燃气蒸汽锅炉

第一阶段施工内容包括:基础复测.锅炉验收.吊装就位,找正调平。

基础的复测

锅炉直接放置于基础上无垫铁安装以基础上的三条凸台来保证水平,所以炉底支座的基础一定要保证水平。架设水准仪,测量三条支撑凸台的标高(也可用自制的胶管水平仪测量),测量基础纵横中心线及就位基准线。

吊装就位

在锅炉房的可拆墙与锅炉基础之间放置钢滚杠,将锅炉吊放于钢滚杠之上,然后用倒链、滑轮等机具牵引锅炉.并缓慢向基础移动,在移动过程中逐步调整方位,锅炉移到基础上后,用千斤顶等设施调整锅炉,使锅炉纵横中心线对准基础中心线。

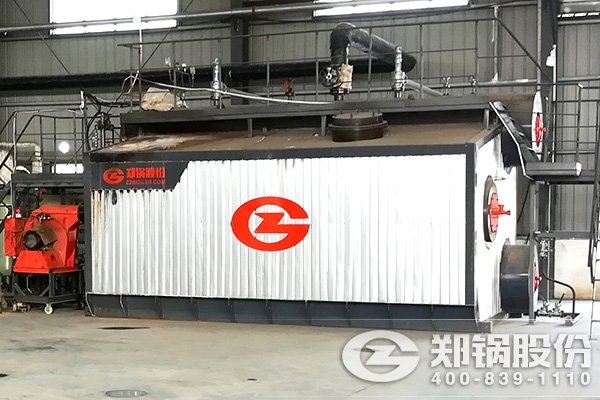

20t/h燃气蒸汽锅炉.jpg

20t/h燃气蒸汽锅炉

第二阶段施工-20t/h燃气蒸汽锅炉

第二阶段(水压试验阶段)施工内容包括;锅炉本体水压试验,省煤器安装及水压试验,风机安装.烟风道安装,燃烧器安装等

锅炉试压准备

(1)将需试压的管道支吊架安装牢固,临时上水、放水、放气管路均安装好。

(2)将管道及锅筒上的阀门安装好。除排汽阀外.各阀门均应处于关闭状态,暂不安装的法兰口用盲板临时封闭好(3)准备好水源及试压泵,参加试压人员应熟悉试压的操作方法及规程,分工应明确,试压时严禁超压

锅炉水压试验

(1)开启锅炉进水阀门,向锅炉内加水,加水速度不宜过快,加水过程中由专人巡视检查各部位是否有漏水现象。

(2)当锅炉最高点放空阀门向外冒水时,证明水已加满,待彻底排尽空气后,关闭放空阀门。

(3)缓慢升压到04MPa时进行一次全面检验。查.无泄漏后方可继续升压。

(4)升压到额定工作压力并检查各部位,应无漏水或变形等异常现象

(5)继续升压到试验压力,保持0.05mpa,最后回降到工作压力并进行检查,检查期间压力应保持不变,受压元件的壁面和焊缝上,应无水珠和水雾。

(6)试压结束后,应缓慢降压,压力为零时,打开锅炉上部放空阀,将锅炉内的水全部放尽:(7)水压试验合格后应办理签证手续。

第三阶段施工-20t/h燃气蒸汽锅炉

第三阶段施工二内容包括:风机试运行,烘炉、煮炉和蒸汽严密性试验。

烘炉前应具备的条件

(1)锅炉本体及工艺管道全部安装完毕并经水压试验合格;烟风道清理干净;水处理、给水、排污、通风、引风、照明等系统均安装完毕.并经单体试运转合格:

(2)锅炉给水水质符合GB1576—96《低压锅炉水质标准》的规定

(3)炉膛出口处的烟温测点设置完毕,准备好烘炉记录表格(4)对参加烘炉人员进行技术交底。2.3.2烘炉

(1)冲洗锅炉.注八处理合格的软化水,将锅炉水加到正常水位。

(2)烘炉前,先开启鼓、引风机,吹扫5rain,清除锅炉内积存的气体,然后开始点火:

(3)烘炉时,其燃烧应连续均匀,并应有人昼夜值班,定时记录烟气温度,绘制烟气升温曲线,做好原始记录。

(4)烘炉期间应经常观察炉墙的变化情况,如发现异常情况应及时处理。

(5)定期由下锅简排污阀处排水,以保证炉子各部位水温一致。

(6)烘炉时应时刻监视上锅筒的水位,防止发生锅炉缺水或满水事故

煮炉

(1)在烘炉后期,进行煮炉和蒸汽严密性试验

(2)煮炉时加药量按表2配方

表2煮炉加药配方

药品名称 加药量/(kg/m³水)
氢氧化钠 2~3
磷酸三钠 2~3

(3)药品应溶解成溶液后方可加入锅炉内,配制和加入药液时应采取安全措施。

(4)加药时暂停燃烧,并将锅筒水位降至最低水位线,通过上锅筒副气阀将药液加入,加药后再补充至最高水位线,继续燃烧。

(5)煮炉期间应定期从锅筒取水样进行水质分析.当炉水碱度低于45mol/L时,应补充加药。

(6)煮炉结束后,应交替进行上水和排污,直到水质达到运行标准,然后停炉排水,冲洗锅炉内部与药液接触过的阀门,清除锅筒、集箱内的沉积物,检查排污阀,应无堵塞现象。

蒸汽严密性试验

(1)升压至04MPa,对锅炉系统内的法兰、人孔、手孔和其它连接螺栓进行一次热紧。

(2)继续升压至额定工作压力,检查各联接处的严密性。

第四阶段施工-20t/h燃气蒸汽锅炉

锅炉严密性试验合格后.进行锅炉负荷试运:试运应在生产厂家指导下按照锅炉使用说明书的规定进行:试运前对汽、水系统.炉内外燃气系统等密封部位进行检查,保证各种控制器处于正确位置.各附属设备均达到投用条件。

带负荷试运48h.运行应正常,同时做好运行记录。报请锅炉监查部门.经性能评定台格后办理工程总体验收手续。

20t/h燃气蒸汽锅炉施工注意事项

(1)必须做好锅炉安装前、安装中、安装后的申报监检工作.确保锅炉安全运行。

(2)由于锅炉直接放置于基础上,靠基础水平度来保证找正精度,因此必须提高基础施工的精度等级。

(3)所选用的燃烧器与锅炉应匹配.以免影响其它附件的安装

(4)锅炉水压试验应严格按标准、规范要求进行,确保锅炉安全运行。

(5)锅炉风道、烟道封闭前必须清理干净,以免影响燃烧器的工作效率和灵敏度

(6)锅炉运行时,要保持水位正常,气压稳定。

相关产品

焦炉煤气、高炉煤气锅炉
焦炉煤气、高炉煤气锅炉 (钢铁厂煤气蒸汽发电锅炉) 了解详情 咨询报价
SZS系列燃油燃气锅炉
SZS系列燃油燃气锅炉 (双锅筒纵置式室燃油气两用锅炉) 了解详情 咨询报价
ZG系列燃油燃气电站锅炉
ZG系列燃油燃气电站锅炉 (ZG型燃油燃气发电锅炉) 了解详情 咨询报价
WNS系列燃油燃气锅炉
WNS系列燃油燃气锅炉 (卧式内燃型室燃油气两用锅炉) 了解详情 咨询报价
郑 锅 股 份

始于1945年的郑锅股份,由郑州锅炉厂改制而来,主营产品:烟气余热锅炉燃油燃气锅炉生物质锅炉燃煤锅炉,郑锅股份拥有国家A级锅炉制造许可证,是中国锅炉行业的先锋,也是迄今为止历史悠久的传统装备制造企业之一。

郑锅股份服务热线

400 - 839 - 1110

联系邮箱

sales@zgboilers.com
快速获得技术支持和详细报价

欢迎填写以下表格,完善您的产品需求、联系方式、设备使用地等信息,我们将快速反馈您的购买咨询。您还可以通过在线咨询,电子邮箱和电话与我们联系,我们的客户服务团队将进一步为您提供优质服务。

姓名:
电话:
产品:
详情:
咨询热线
在线客服
